DSO misst die Forderungslaufzeit, DPO misst die Zahlungslaufzeit gegenüber Lieferanten. Wer beides gezielt steuert, schützt Working Capital und Lieferfähigkeit gleichzeitig. Für industrielle Beschaffungsteams gilt: Den Abstand zwischen vereinbartem Zahlungsziel und tatsächlichem DSO sofort messen, prädiktive Alerts für die nächsten 6–8 Wochen aktivieren und Exposure in Euro quantifizieren. Wer erst reagiert, wenn ein Lieferant in Verzug gerät, hat bereits verloren.
Inhaltsverzeichnis
- Wie Sie DSO und DPO korrekt berechnen
- Warum DSO und DPO für industrielle Beschaffung entscheidend sind
- Wie Sie DSO und DPO zuverlässig messen und in Dashboards abbilden
- Konkrete Hebel: Wie Sie DSO senken und DPO verantwortet steuern
- Wann Sie DPO verlängern, wann DSO drücken und wann kurzfristig investieren
- Wie prädiktive Frühwarnsysteme das DSO/DPO-Management verändern
- Finanz-DPO und DSGVO-DPO: Warum die Verwechslung in Reports schadet
- Praktische 4-Schritte-Checkliste für die nächsten 8 Wochen
- Wichtige Erkenntnisse
- Wie Beschaffungsteams DSO und DPO zukunftssicher aufstellen
- Zrgmineral: Frühwarnung, bevor der Engpass entsteht
Wie Sie DSO und DPO korrekt berechnen
Days Sales Outstanding (Forderungslaufzeit) und Days Payable Outstanding (Kreditorenziel) folgen klaren Formeln. Beide Kennzahlen brauchen präzise Eingangsdaten aus der Buchhaltung.

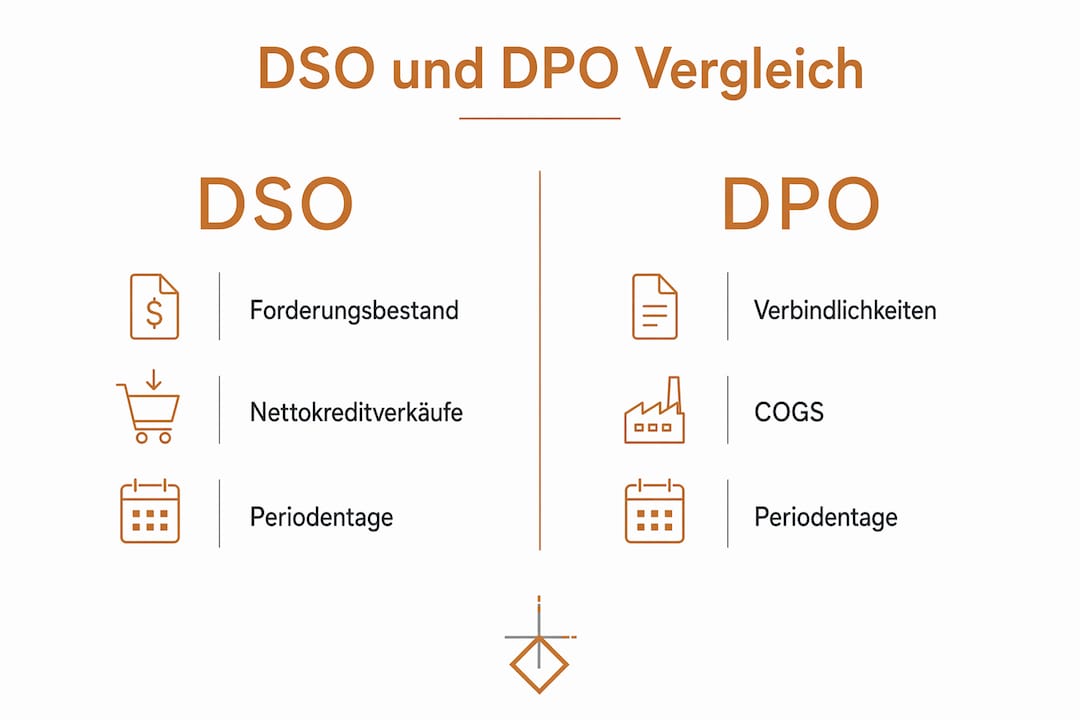

Formel DSO:
DSO = (Durchschnittlicher Forderungsbestand / Nettokreditverkäufe) × Periodentage
Formel DPO:
DPO = (Durchschnittliche Verbindlichkeiten / COGS) × Periodentage
Für den Durchschnitt gilt jeweils: (Anfangsbestand + Endbestand) / 2. COGS sind die Herstellungskosten des Umsatzes, nicht der Gesamtumsatz. Als Periodenbasis verwenden die meisten deutschen Unternehmen 365 Tage; manche Branchen rechnen mit 360, für Quartalsbetrachtungen mit 90 Tagen.
| Kennzahl | Benötigte Daten | Periodenbasis |
|---|---|---|
| DSO | Forderungsbestand (Anfang/Ende), Nettokreditverkäufe | 365 / 360 / 90 / 30 |
| DPO | Verbindlichkeiten (Anfang/Ende), COGS | 365 / 360 / 90 / 30 |
| Cash Conversion Cycle | DIO + DSO − DPO | gleiche Basis wie DSO/DPO |

Beispielrechnung: Ein Maschinenbauer hat zum Quartalsende Forderungen von 4,2 Mio. € (Anfang: 3,8 Mio. €), Nettokreditverkäufe von 18 Mio. € und rechnet mit 90 Tagen.
DSO = ((3.800.000 + 4.200.000) / 2 / 18.000.000) × 90 = 20 Tage
Verbindlichkeiten: Anfang 1,1 Mio. €, Ende 1,3 Mio. €; COGS 12 Mio. €.
DPO = ((1.100.000 + 1.300.000) / 2 / 12.000.000) × 90 = 9 Tage
Benchmark-Hinweis: Laut dem European Payment Index beträgt die durchschnittliche Zahlungsfrist in Deutschland 31 Tage, tatsächlich beglichen werden Forderungen aber erst nach 45 Tagen. Ein hoher DSO gilt branchenübergreifend als Warnsignal.
Warum DSO und DPO für industrielle Beschaffung entscheidend sind
Der Cash Conversion Cycle ergibt sich aus DIO + DSO − DPO. Jeder Tag, den DSO steigt oder DPO sinkt, bindet Kapital, das anderswo fehlt. Für Beschaffungsteams bedeutet das konkret: weniger Spielraum für Vorauszahlungen, Pufferlager oder Skonto-Nutzung.
- Ein zu hoher DSO signalisiert Forderungsmanagement-Probleme oder zahlungsschwache Kunden und erhöht das Ausfallrisiko.
- Ein zu hoher DPO kann Lieferantenbeziehungen beschädigen und bei Engpässen zu schlechteren Konditionen oder Nachrangigkeit führen.
- Die Lücke zwischen vereinbartem Zahlungsziel und tatsächlichem DSO zeigt operative Schwächen schneller als jede Jahresabschlussanalyse.
- Skonto-Entscheidungen hängen direkt vom aktuellen DPO ab: Wer Liquidität hat, nutzt 2 % Skonto bei 10 Tagen; wer sie nicht hat, zahlt faktisch mehr.
Profi-Tipp: Nutzen Sie die Differenz zwischen vereinbartem Zahlungsziel und tatsächlichem DSO als operativen Frühindikator. Steigt diese Lücke über zwei aufeinanderfolgende Perioden, liegt meist ein Prozess- oder Kundenproblem vor, kein Marktproblem.
Branchenvergleiche helfen zur Einordnung, sind aber kein Ziel an sich. Entscheidend ist der Trend über mehrere Perioden: Eine abrupt steigende DSO signalisiert operative Probleme, nicht nur eine veränderte Kreditpolitik.
Wie Sie DSO und DPO zuverlässig messen und in Dashboards abbilden
Verlässliche Kennzahlen brauchen saubere Datenquellen. Für DSO: AR-Aged-Listen aus dem ERP, aufgeteilt nach Fälligkeitsbuckets (0–30, 31–60, über 60 Tage). Für DPO: Kreditoren-Aging, COGS aus der Gewinn- und Verlustrechnung, abgeglichen mit Eingangsrechnungen.

| Dashboard-Element | Datenquelle | Aktualisierungsfrequenz |
|---|---|---|
| DSO-Wert aktuell | AR-Saldo, Kreditverkäufe | Wöchentlich |
| DPO-Wert aktuell | AP-Saldo, COGS | Wöchentlich |
| Zahlungsziel vs. tatsächlicher DSO | Vertragsdaten, ERP | Wöchentlich |
| Exposure in EUR | Preisalerts, Bedarfsplanung | Täglich / bei Alert |
| AP/AR-Aging-Buckets | ERP-Buchungen | Wöchentlich |
Warnschwellen für die Praxis: DSO über dem vertraglichen Ziel plus 10 Tage löst eine Eskalationsstufe aus. DPO über dem historischen Median plus 20 % erfordert eine Lieferantenrisiko-Prüfung. Beide Schwellen sollten im Dashboard hinterlegt und mit Datumsstempel versehen sein.
Zur Auditierbarkeit: Revisionssichere Dokumentation von Alerts und Matching-Logs ist entscheidend, wenn prädiktive Signale in Zahlungsverhalten und Vertragsverhandlungen einfließen.
Konkrete Hebel: Wie Sie DSO senken und DPO verantwortet steuern
DSO senken:
- Rechnungen sofort und elektronisch versenden, idealerweise per ZUGFeRD oder XRechnung.
- Zahlungsbedingungen klar und eindeutig formulieren, keine Interpretationsspielräume.
- Automatisiertes Mahnwesen ab Tag 1 nach Fälligkeit, nicht erst nach zwei Wochen.
- Kreditprüfung vor Auftragsannahme, besonders bei neuen oder volatilen Kunden.
- Factoring als Option prüfen, wenn DSO strukturell über 45 Tagen liegt.
DPO steuern:
| Maßnahme | Vorteil | Risiko |
|---|---|---|
| Zahlungsziel verhandeln (z. B. 60 statt 30 Tage) | Liquidität verbessert | Lieferant priorisiert andere Kunden |
| Skonto nutzen (2/10 netto 30) | Effektiver Jahreszins gespart | Liquiditätsbedarf steigt kurzfristig |
| Supply-Chain-Finance-Programme | DPO verlängern ohne Lieferant zu belasten | Programmkosten, Bankenabhängigkeit |
| Zahlung nach Fälligkeit, nicht vorzeitig | Liquidität schonen | Vertrauensverlust bei Schlüssellieferanten |
JPMorgan empfiehlt: DPO verlängern, ohne Skonto oder Lieferantenpriorität zu opfern. Das ist kein Widerspruch, sondern Verhandlungsarbeit.
Wann Sie DPO verlängern, wann DSO drücken und wann kurzfristig investieren
Kernprinzip für Beschaffungsteams: Wenn ein prädiktiver Alert auf hohes Lieferantenausfallrisiko hinweist, hat die Lieferantenbeziehung Vorrang vor DPO-Optimierung. Wenn Preisrisiko hoch und Substitution möglich ist, lässt sich DPO verlängern und gleichzeitig eine Alternative aufbauen. Beides gleichzeitig zu versuchen, ohne Datenbasis, ist das eigentliche Risiko.
Entscheidungsfaktoren vor jeder Änderung der Zahlungsziele:
- Wie abhängig ist das Unternehmen von diesem Lieferanten?
- Gibt es qualifizierte Substitute, und wie lange dauert deren Qualifizierung?
- Wie hoch ist die Marktvolatilität beim betroffenen Material?
- Welche Kapitalkosten entstehen durch frühere oder spätere Zahlung?
Die Exposure-Berechnung in Euro verbindet diese Faktoren: Prognostizierte Preissteigerung (in %) multipliziert mit dem Jahresbedarf in Tonnen und dem aktuellen Marktpreis ergibt das finanzielle Risiko in Euro. Diese Zahl ist zentral, wenn DPO-Verlängerung oder Notkäufe abgewogen werden.
Wie prädiktive Frühwarnsysteme das DSO/DPO-Management verändern
Ein Frühwarnsignal mit 6–8 Wochen Vorlauf verändert den Entscheidungsrahmen grundlegend. Statt reaktiv zu handeln, wenn ein Lieferant ausfällt, hat das Beschaffungsteam Zeit für strukturierte Maßnahmen.
Typischer Workflow:
| Zeitraum | Aktion |
|---|---|
| Woche 1–2 | Alert empfangen, Risiko-Scoring, Exposure in EUR berechnen |
| Woche 3–4 | Entscheidung: Puffer aufbauen, Skonto nutzen oder Substitution prüfen |
| Woche 5–6 | Vertragsmaßnahmen, Lieferanten-Briefing, SCF aktivieren |
| Woche 7–8 | Monitoring, KPI-Abgleich, Eskalationspfade anpassen |
Zur technischen Integration: ERP-Schnittstellen für AR- und AP-Daten, Echtzeit-Feeds und auditierbare Logs sind Voraussetzung, damit prädiktive Alerts direkt in operative DSO/DPO-Entscheidungen einfließen können.
Governance ist dabei kein Beiwerk. Eskalationsstufen müssen klar zwischen Beschaffung, Controlling und Treasury verteilt sein. Wer entscheidet bei Alert-Stufe 2, ob DPO verlängert oder ein Notlager aufgebaut wird? Diese Frage sollte vor dem ersten Alert beantwortet sein, nicht danach.
Finanz-DPO und DSGVO-DPO: Warum die Verwechslung in Reports schadet
In deutschen Unternehmen taucht „DPO“ in zwei völlig verschiedenen Kontexten auf.
- DPO als Finanzkennzahl: Days Payable Outstanding, misst Zahlungslaufzeit gegenüber Lieferanten.
- DPO als Datenschutzbeauftragter: Data Protection Officer, geregelt in Artikel 37–39 DSGVO.
- Bestellpflicht in Deutschland: Ab 20 Personen, die sich regelmäßig mit automatisierter Datenverarbeitung beschäftigen, ist ein Datenschutzbeauftragter Pflicht.
- Praxisempfehlung: In Finanz- und Compliance-Reports immer den vollen Begriff ausschreiben. „DPO (Zahlungslaufzeit)“ und „Datenschutzbeauftragter“ vermeiden Missverständnisse bei Audits und in bereichsübergreifenden Meetings.
Wer beide Begriffe in einem Report mischt, riskiert Verwirrung bei Wirtschaftsprüfern und Datenschutzaufsichtsbehörden gleichermaßen.
Praktische 4-Schritte-Checkliste für die nächsten 8 Wochen
-
Woche 1–2: Datenbasis schaffen. ERP-Daten bereinigen, AR- und AP-Aging-Listen exportieren, DSO und DPO für die letzten drei Perioden berechnen, kritische Materialliste mit Lieferantenabhängigkeiten erstellen, Basis-Dashboard aufsetzen.
-
Woche 3–4: Alerts aktivieren und priorisieren. Prädiktive Frühwarnsysteme anbinden, Exposure in Euro für die Top-10-Materialien berechnen, Priorisierungsliste nach Risiko erstellen, Lieferanten-Briefings für kritische Positionen vorbereiten.
-
Woche 5–6: Verträge und Alternativen. Zahlungsziele mit Schlüssellieferanten nachverhandeln, Skonto-Modelle und Supply-Chain-Finance-Optionen testen, kurzfristige Substitutionsmöglichkeiten prüfen und qualifizieren.
-
Woche 7–8: Monitoring und Anpassung. KPI-Reporting etablieren, Eskalationspfade dokumentieren, Lessons Learned festhalten, Warnschwellen im Dashboard justieren und Governance-Verantwortlichkeiten schriftlich fixieren.
Wichtige Erkenntnisse
DSO und DPO sind keine Buchhaltungskennzahlen, sondern operative Steuerungsinstrumente. Wer sie wöchentlich trackt und mit prädiktiven Alerts verknüpft, handelt früher und günstiger.
| Thema | Details |
|---|---|
| DSO-Formel | (Durchschnittlicher Forderungsbestand / Nettokreditverkäufe) × Periodentage; Warnsignal ab 60 Tagen. |
| DPO-Formel | (Durchschnittliche Verbindlichkeiten / COGS) × Periodentage; Basis 365, 360 oder 90 Tage je nach Branche. |
| Lücke als Frühindikator | Abstand zwischen vereinbartem Zahlungsziel und tatsächlichem DSO ist der praktischste operative Hebel. |
| Prädiktiver Vorlauf | 6–8 Wochen Frühwarnung ermöglichen strukturierte Maßnahmen statt Reaktion unter Druck. |
| Zrgmineral | Bietet prädiktive Alerts, Live-Risikoanalyse und Exposure-Berechnung in Euro für industrielle Beschaffungsteams. |
| DSO-Benchmark | Die durchschnittliche Zahlungsfrist in Deutschland beträgt laut European Payment Index 31 Tage; Forderungen werden im Mittel nach 31 Tagen beglichen. |
Wie Beschaffungsteams DSO und DPO zukunftssicher aufstellen
Die meisten Beschaffungsteams, mit denen ich gesprochen habe, messen DSO und DPO. Aber sie messen sie zu selten, zu ungenau und ohne Verbindung zu dem, was auf den Märkten gerade passiert. Eine Quartalszahl sagt wenig, wenn ein Lieferant in Woche 3 des Quartals ausfällt.
Der eigentliche Fortschritt liegt nicht in besseren Formeln, sondern in der Verknüpfung von Finanzkennzahlen mit Marktdaten. Wer weiß, dass ein kritisches Material in sechs Wochen 18 % teurer wird, trifft eine andere DPO-Entscheidung als jemand, der nur auf den aktuellen Kontostand schaut. Zrgmineral ist eine Plattform, die genau diese Verbindung herstellt: prädiktive Frühwarnungen mit dokumentierter Due-Diligence, Exposure in Euro und revisionssicheren Audit-Logs.
Langfristig entscheiden drei Dinge: Datenqualität im ERP, integrierte Prozesse zwischen Beschaffung und Controlling, und eine Lieferantenstrategie, die Partnerschaft nicht als Kostenfaktor behandelt. Wer nur an der DPO-Schraube dreht, ohne die Beziehungsseite zu pflegen, zahlt das bei der nächsten Knappheit.
Zrgmineral: Frühwarnung, bevor der Engpass entsteht
Beschaffungsteams, die Materialengpässe erst erkennen, wenn der Lieferant nicht liefert, verlieren Zeit und Geld. Zrgmineral gibt Ihnen bis zu 8 Wochen Vorlauf: prädiktive Alerts auf Basis von Echtzeit-Marktdaten, eine Exposure-Berechnung in Euro, die zeigt, was ein Preisanstieg konkret kostet, und ein revisionssicheres Audit-Log für Compliance-Nachweise nach LkSG und CRMA.

Die Plattform umfasst ein Live-Risikoterminal, eine Lieferanten-Abdeckungskarte, das Watcher-Netzwerk mit Tier-2-Visualisierung und eine Substitution Engine für den Fall, dass eine Quelle ausfällt. Kein anonymes Self-Service-Modell: Jedes Onboarding ist persönlich begleitet.
Starten Sie mit einer kostenlosen Erst-Analyse Ihrer kritischen Materialien auf der Zrgmineral-Plattform und sehen Sie, welche Risiken Ihr Team heute noch nicht sieht.
Weiterführende Quellen und Referenzen
- Days Sales Outstanding: Definition und Formel — Wikipedia (DE)
- Debitorenlaufzeit (DSO): Berechnung und Optimierung — WHK Controlling
- DPO: Bedeutung und Berechnung — WHK Controlling
- Forderungslaufzeit / DSO: Bilanzkennzahl erklärt — Controllerspielwiese
- DSO und DPO: Cashflow-Optimierung — JPMorgan
- Was ist DSO? Praxisinterpretation — DueTrail
- Aufgaben des Datenschutzbeauftragten (DPO) — EU-Kommission
- Datenschutzbeauftragter nach DSGVO) — Wikipedia (DE)
- Methodik Predictive Alerts — Zrgmineral
- Frühwarnsystem Rohstoffe — Zrgmineral Blog
- LkSG-Compliance für kritische Mineralien — Zrgmineral
Empfehlung
- Fachartikel – Material Risk & CRMA | ZRG Mineral | ZRG Mineral
- EU CRMA 2030 – Diversifizierung kritische Rohstoffe | ZRG Mineral | ZRG Mineral
- LkSG & CRMA Compliance 2026: Was Einkauf dokumentieren muss | ZRG Mineral | ZRG Mineral
- LkSG Bußgeld vermeiden – Lieferkettensorgfalt für kritische Mineralien | ZRG Mineral | ZRG Mineral
